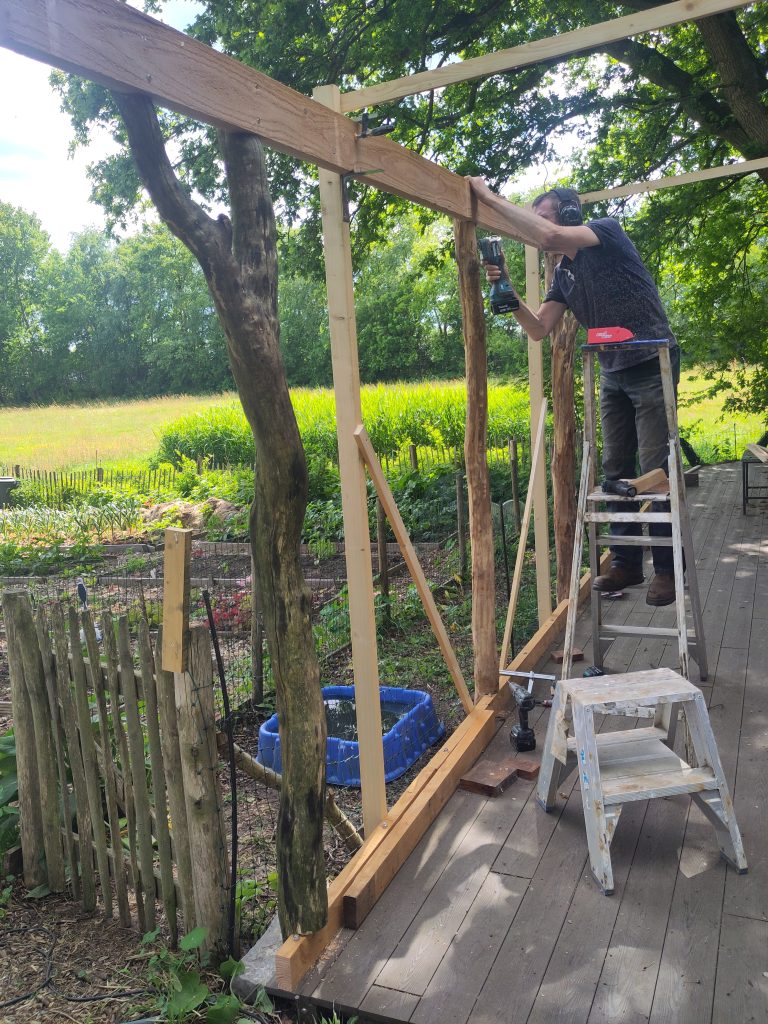

Gebint gearriveerd!

Vorige week werden we opeens gebeld dat de fa. Oude Hengel het gebint een week eerder moest komen plaatsen. Op zich prima. Alleen de opstaande rand van het beton is nog niet gemaakt, dus we hopen dat de gebintbouwers een beetje voorzichtig met de bekisting kunnen omgaan.

Dat betekende wel dat we snel moesten uitmeten wáár precies de gebintpalen komen te staan. Die palen worden geplaatst op metalen voetjes, die met chemische ankers aan de laag constructiebeton vastzitten. We moesten dus (op de cm nauwkeurig) uitmeten wáár die voetjes moesten komen.

(Eigenlijk was de afspraak dat fa. Oude Hengel pas zou gaan zagen nádat wij die voetjes op hun plek hadden staan. Zodat ze rekening konden houden met een centimeter afwijking hier of daar. Maar ja, bouwers zijn vaak sterker in bouwen dan in communicatie…)

Het lijkt iets wat je ‘even’ doet, maar geheel naar verwachting kostte het ons ruim een halve dag voor alle voetjes exact op de juiste plek stonden. Meten, nog eens meten, alles lijkt te kloppen, diagonale controlemeting: 6 cm afwijking… opnieuw meten…drie lengtes op een rij die afzonderlijk allemaal kloppen maar in totaal niet…etc.

Daarna stonden de voetjes in de stromende regen, de fundering was een waar zwembad. Woensdag moesten we het water met dweilen en een bladblazer zoveel mogelijk wegwerken zodat de aannemer en Joris ze met chemische ankers konden vastzetten.

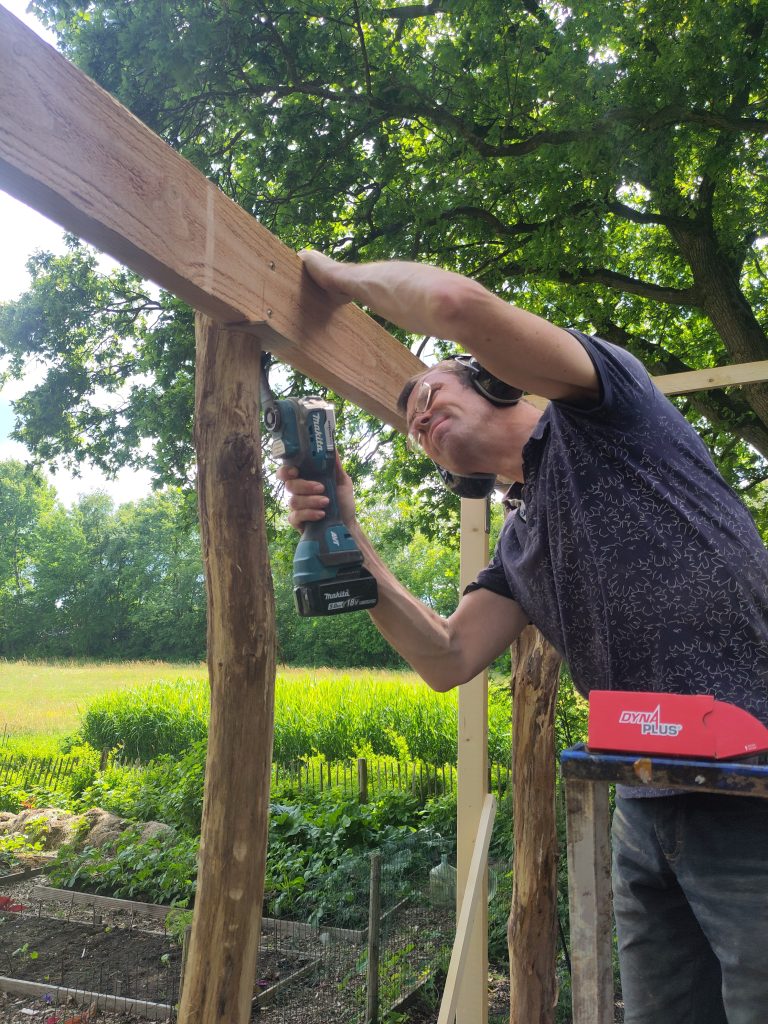

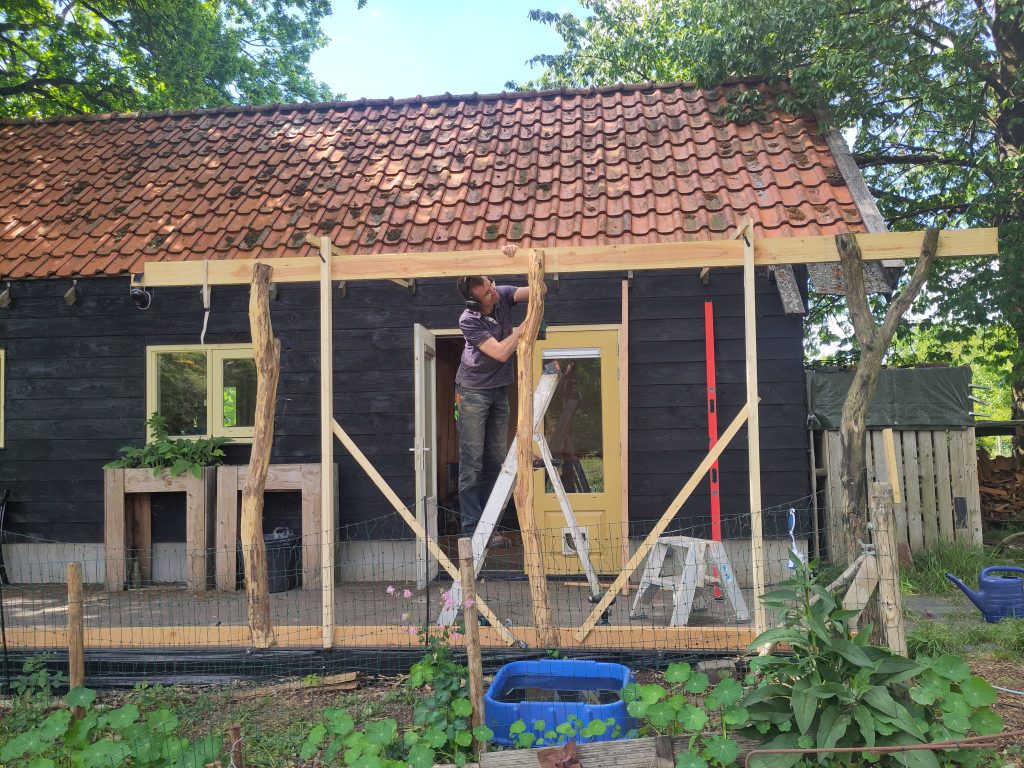

En donderdag werd het gebint gebracht! De vrachtwagen kon natuurlijk niet de Ratellaan op, dus we hadden Bert en zijn kraan weer gecharterd om de gebinten naar ons erf te brengen. Alleen had Bert niet helemaal van ons begrepen om hoeveel hout het ging… Het was namelijk niet alleen het gebint zelf (heel veel loodzwaar eikenhout), maar óók de dakconstructie.

Hulde aan Bert, die snel een tweede platte kar regelde en er (met de nodige zweetdruppels!) in slaagde om alles op ons erf te krijgen. De bochten in ons pad zijn niet makkelijk, met dit soort groot en zwaar materieel!

De 9 m lange gebintbalken van vers eiken zijn net zo zwaar als de kraan!
En daar ligt het bouwpakket voor ons huis dan…

…en nog meer beton…

Na het vorige  weekend betonvlechten lag de bekisting er prachtig bij. Eigenlijk had er toen meteen beton in gekund. Maar de betonleverancier kon pas op vrijdag. En op donderdag kregen we te horen dat er op vrijdag ook geen pompauto beschikbaar was. Dus het werd maandag. En dat was jammer.

Want intussen was het gaan regenen. Héél veel regen.  En de bekisting, die immers tijdelijk is, is gemaakt van platen multiplex, die vervormen als ze (te) nat worden. We hadden hem supernetjes en superstrak gemaakt, maar toen het beton eenmaal werd gestort was dat niet meer zo.  Voor de stevigheid zal het weinig uitmaken, maar de randen van het beton zijn wel een beetje minder strak. Dat kan bij de volgende stappen lastiger werken zijn, waardoor kleine koudebruggen kunnen ontstaan. Helaas…

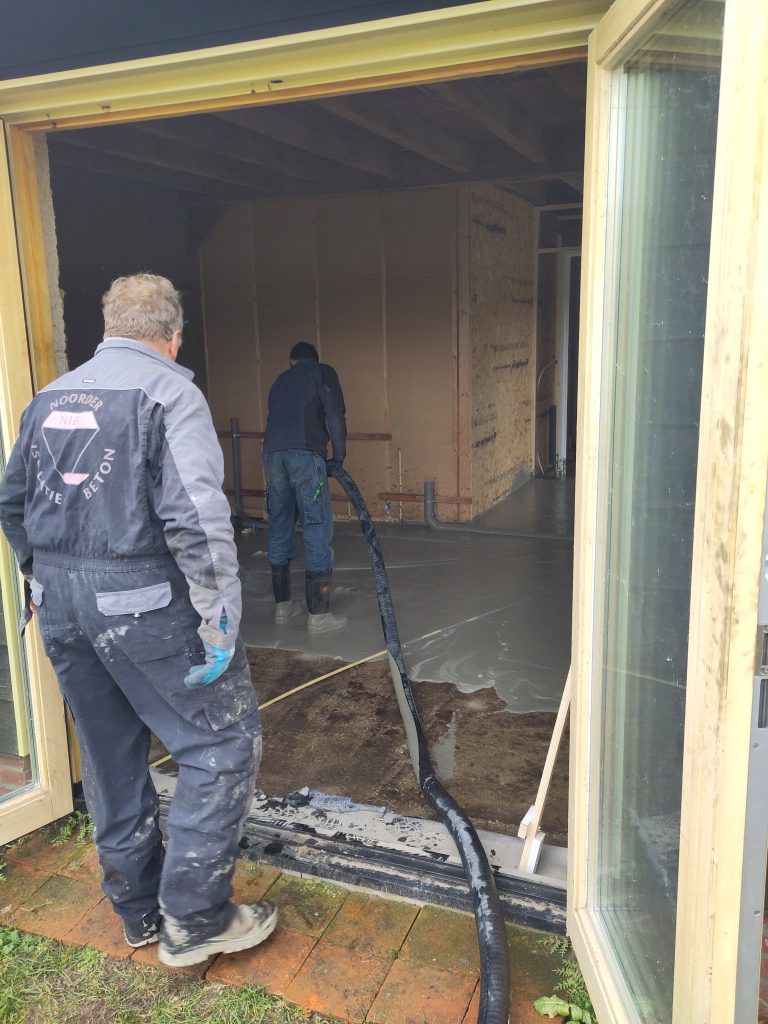

Maar goed, op maandag was dan eindelijk de pompauto er. Dat er een heel zwembad aan water binnen de bekisting lag maakt voor het beton niet uit: dat is zwaar genoeg om het water weg te drukken. Alfred heeft het met de trilspaan netjes glad gemaakt. Dat is wel prettig, want dit is de vloer waarop we voorlopig gaan bouwen. Hierboven komt nóg een laag schuimbeton en een cementdekvloer, maar dat komt pas als  het huis en de muren staan.

\

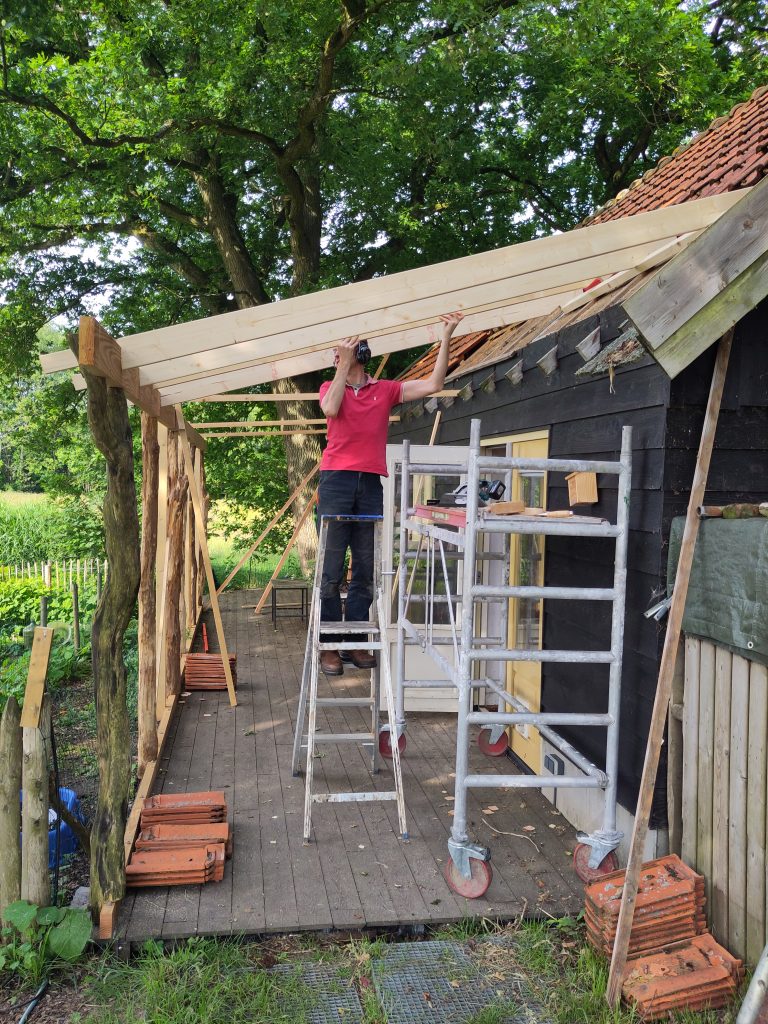

En zover is het nog lang niet. Nu eerst de opstaande rand rondom maken (wéér bekisting maken, wéér beton storten). Dan wordt het gebint geplaatst en het dak gemaakt (Dat laten we doen want dat gaat toch wel héél erg veel vlugger als het door professionals gebeurt). Intussen maken we zelf de fundering goed waterdicht en kunnen we de grond weer aanstorten. En daarna gaan we aan het houtskelet voor de muren beginnen. Maar dan zitten we waarschijnlijk al in het nieuwe jaar.

Nog meer betonstaal

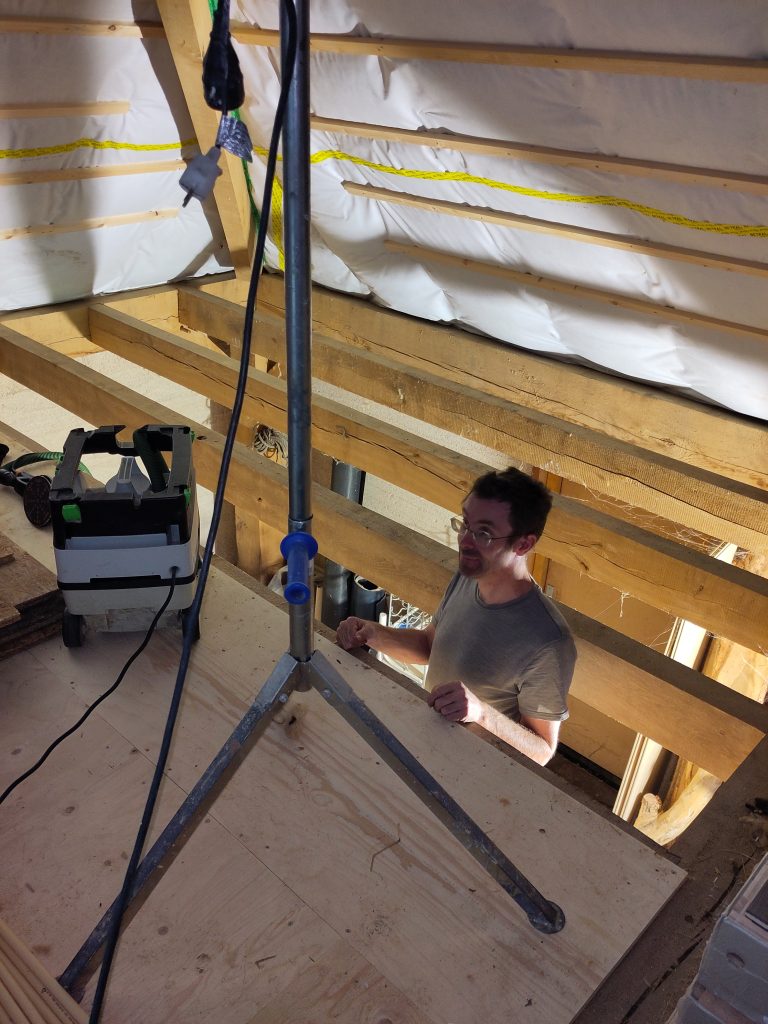

Afgelopen weekend hebben we enorm hard gewerkt. Bovenop het schuimbeton komt de laag gewapend beton, de eigenlijke constructief dragende laag. Die wordt iets kleiner dan de laag schuimbeton (het schuimbeton steekt een paar decimeter onder het huis uit) dus daarvoor moest een nieuwe bekisting gemaakt worden. Eigenlijk was het plan om daarvoor de platen die we voor het schuimbeton hebben gebruikt opnieuw te gebruiken. Maar we wisten niet goed hoe we de bekisting dan konden vastzetten. Uiteindelijk toch maar nieuwe platen gekocht. We zullen ze nog wel een keer nodig hebben tijdens de bouw…

De architect en de constructeur hebben ons voor flinke uitdagingen gesteld in deze laag. Het is namelijk niet gewoon een 13 cm dikke betonplaat. Ter plaatse van de staanders van het gebint en van onze zware leemkachel moet de laag 20 cm dik zijn – dus 7 cm onder de bovenkant van het schuimbeton, met een tweede wapeningsnet erin. En rondom moet een extra opstaande gewapende rand komen. (Daarbinnen zal uiteindelijk de laatste laag schuimbeton gestort worden, maar dat gebeurt pas over een héle tijd).

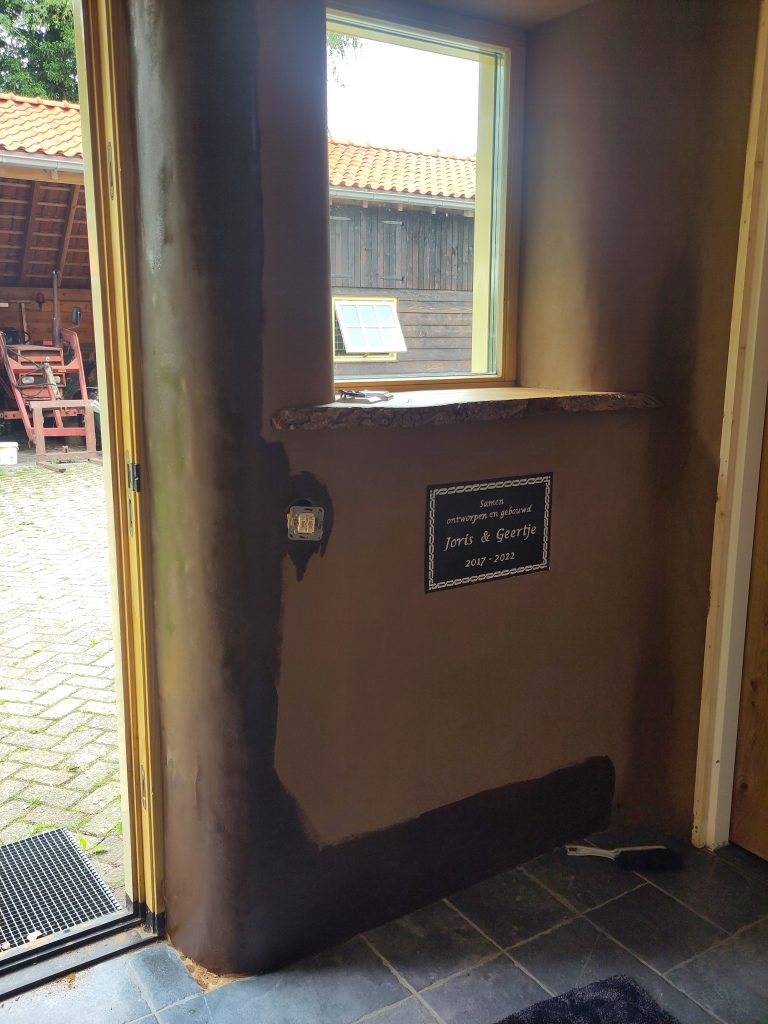

Die extra verzwaring ter plaatse van de staanders en de leemkachel, daar gaan we wel in mee. Tenslotte draagt het gebint het hele gebouw en de kachel weegt ook wel een paar ton. Maar de opstaande betonrand onder de muur begrijpen we eigenlijk niet. De buitenmuren worden namelijk niet dragend. En houtskeletbouw met kalkhennep isolatie, dat weegt (in termen van bouwwerken) bijna niets. Is de constructeur toch uitgegaan van een bakstenen muur?

(Dat is dus iets waar we vragen over hadden moeten stellen toen we vorig jaar de tekeningen van de constructeur terugkregen. Maar daar hadden we toen al drie maanden op zitten wachten en we waren al lang blij dat we door konden. We gingen er vanuit dat het zo zou zijn als we met de architect besproken hadden. En nu is de vergunning op deze manier verleend en moeten we het dus netjes op deze manier uitvoeren. Wat we dan maar doen. Jammer als je probeert zo min mogelijk staal en beton te gebruiken. Nou ja, de fundering wordt in ieder geval héél stevig. Dat is fijn als iemand over honderd jaar, als wij allang dood zijn, het huis nog eens wil verbouwen.)

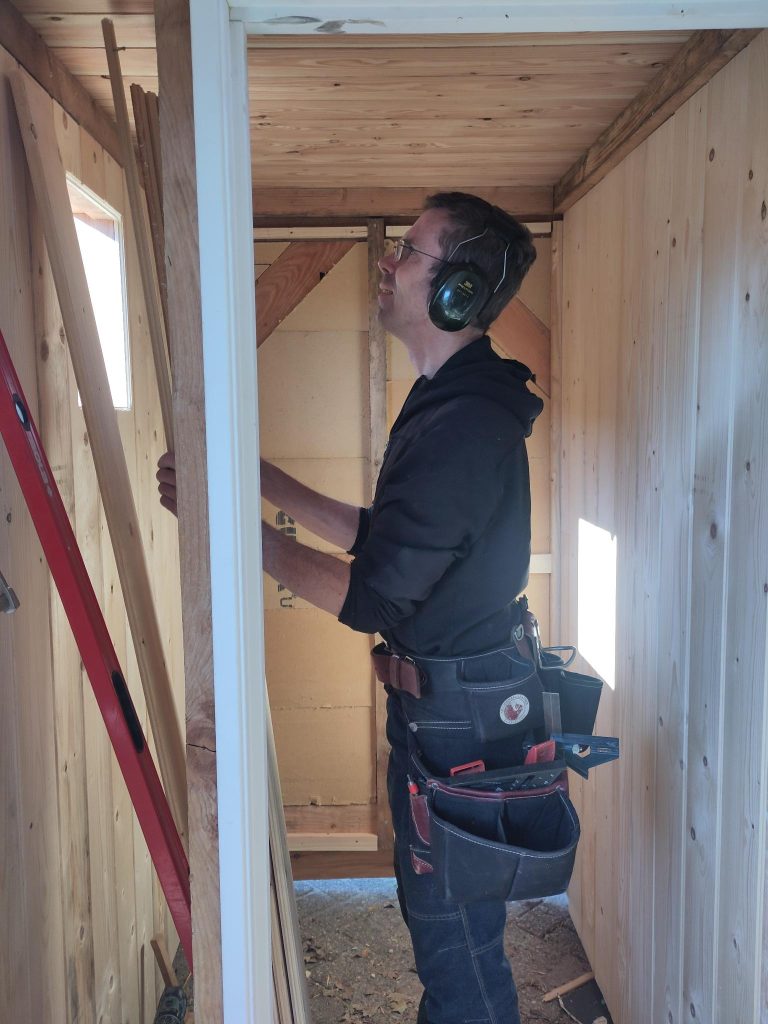

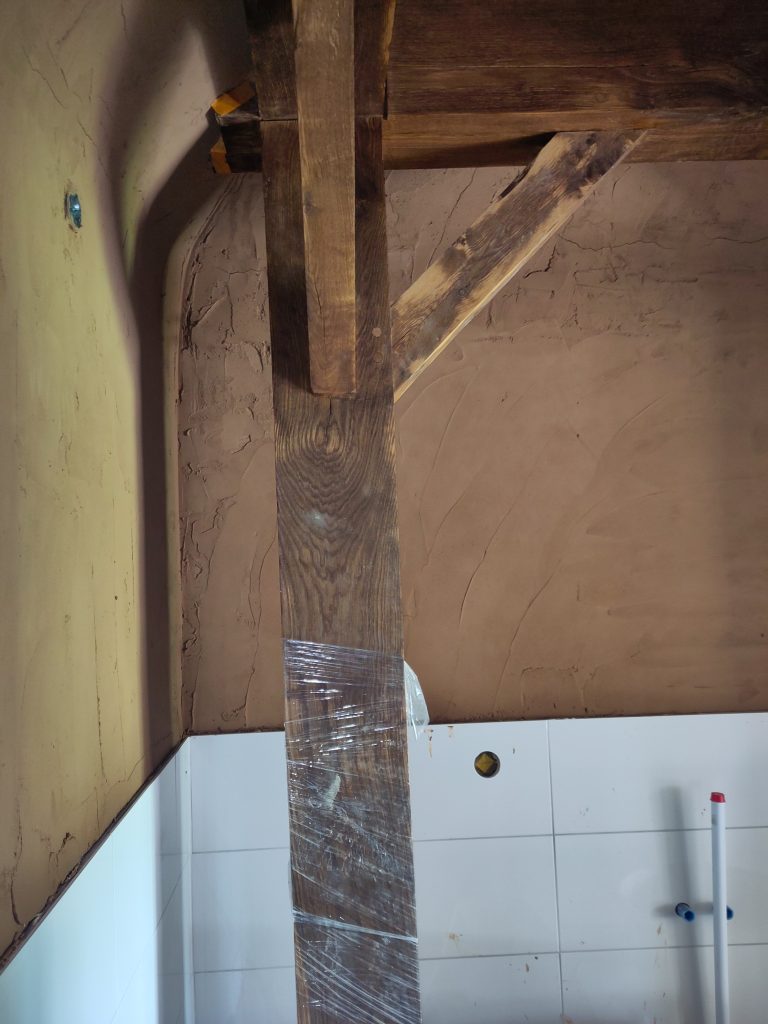

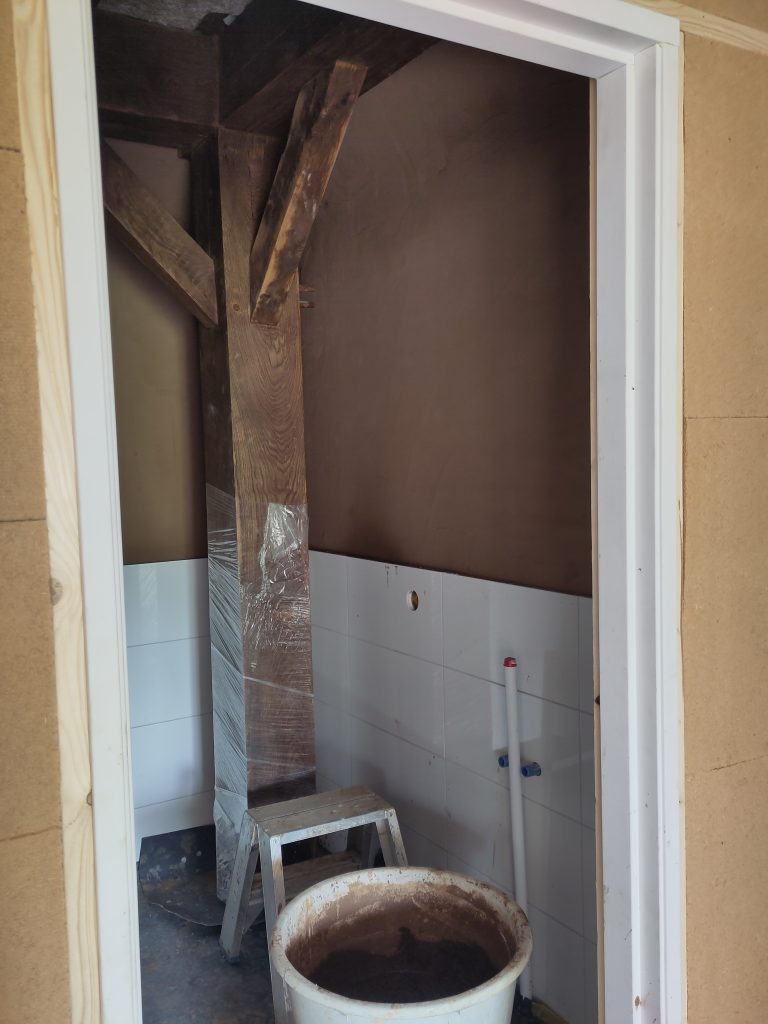

Joris is begonnen met rondom planken vast te zetten die exact de buitenmaat van de betonnen rand volgen (plus 2 cm, omdat er nog platen tegenaan komen). Daarna heeft hij rondom balkjes exact op maat gezaagd (uit oude balken van de sloop) en tegen de ‘oude’ bekisting van het schuimbeton vastgezet. Daarbinnen hebben we samen de platen (de bekisting voor de betonnen rand dus) met de laserwaterpas op exact de juiste hoogte ingemeten. Nu is te zien tot waar het beton precies komt.

Daarna heeft hij de ‘kooiwapening’ voor de betonnen rand aangebracht, terwijl ik het schuimbeton ter plaatse van de geplande poeren 7 cm verdiepte. Dat was allebei erg zwaar werk. Het schuimbeton is een soort puimsteen, relatief zacht dus, maar ook weer niet zo zacht als zand. En het is lastig om de bodem van de uitdiepingen mooi vlak te krijgen. Eigenlijk zou het het makkelijkst zijn als je al tijdens het storten van het schuimbeton  uitsparingen kon maken met een soort zwevende bekisting. Maar het is natuurlijk  onmogelijk om dat goed en op de juiste plek te krijgen. ‘Gewoon wegscheppen’, zei de aannemer. Het levert een beeld op wat me aan een Pompeïaanse opgraving doet denken. En spierpijn.

Intussen worstelde Joris met meters en meters loodzwaar betonstaal. De kooiconstructie was gelukkig al voorgeproduceerd, maar de segmenten moesten natuurlijk wel rondom aan elkaar gezet en er moesten ook nog L-vormig stekken doorheen gestoken. Daarna moest alles aan elkaar gezet met ijzerdraadjes. En daarbij controleren of het staal nergens dichter dan 2 cm tegen de bekisting zit (dat zou zorgen voor onvoldoende betondekking e dus betonrot.)

Kortom, na het weekend waren we allebei blij dat er weer wat kantoorwerk te doen is. Volgend weekend nog één laag wapeningsnetten aanleggen en dan kan weer de volgende laag beton gestort.

Schuimbeton 2

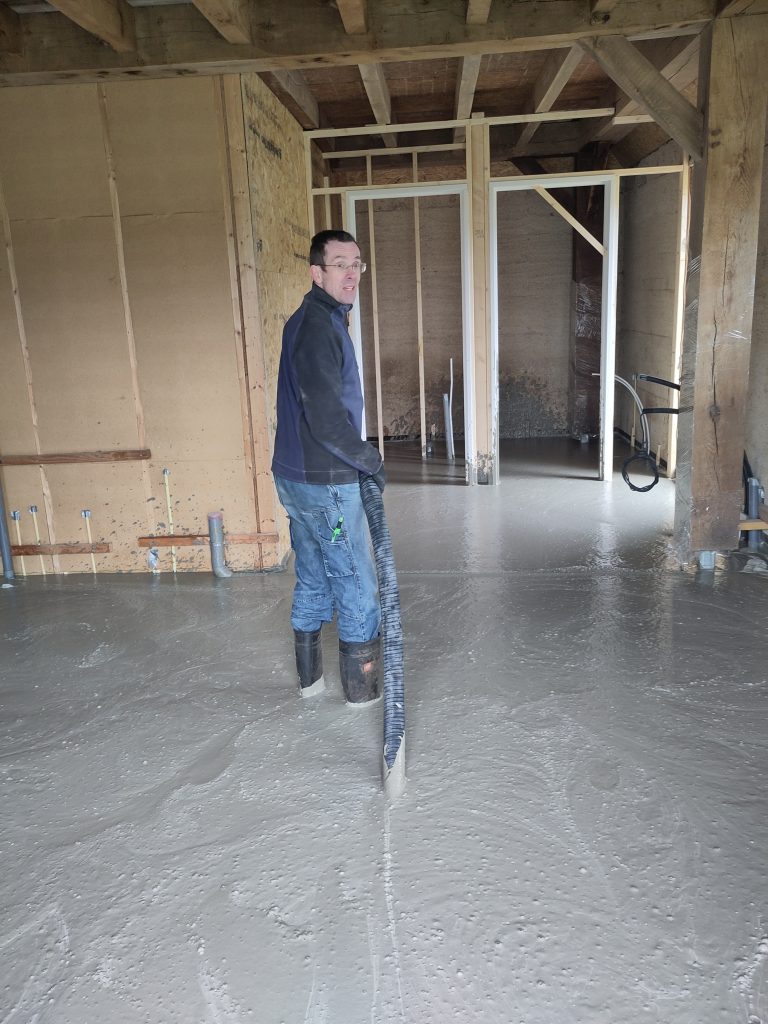

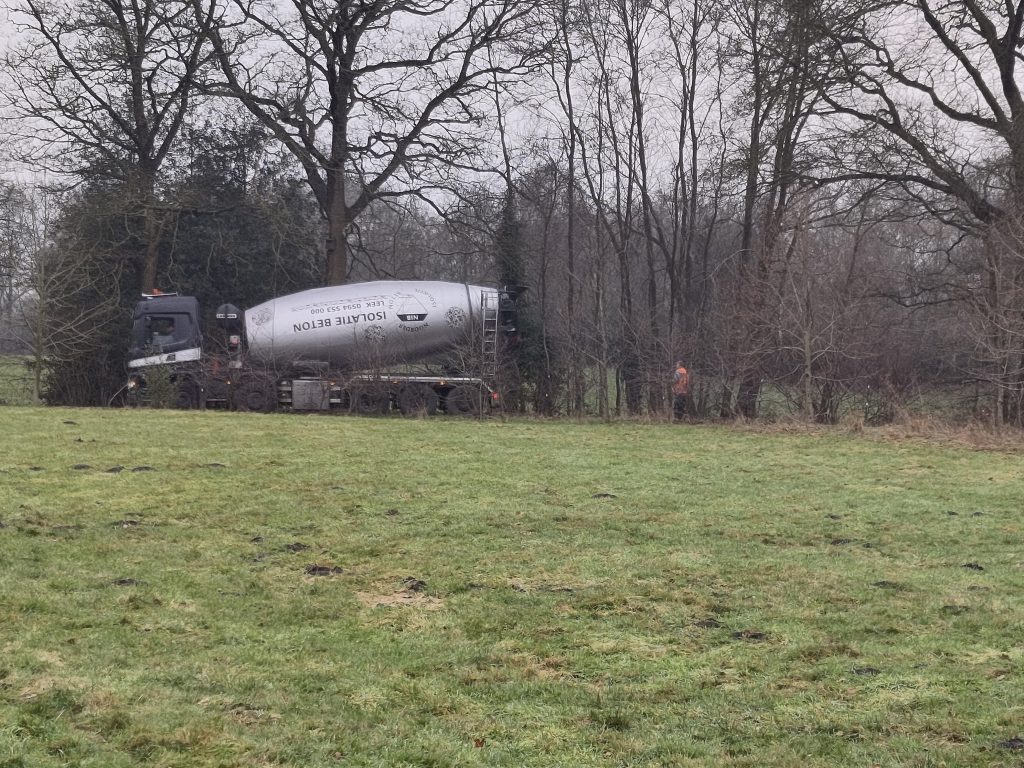

Gisteren  werd dan eindelijk de tweede laag schuimbeton gestort.  Het had nog wat voeten in de aarde, want ergens was iets mis gegaan in de communicatie en aanvankelijk kwam er maar een betonwagen met de helft van de benodigde hoeveelheid beton. Vervolgens liet de tweede wagen op zich wachten. En dat is niet goed voor schuimbeton…

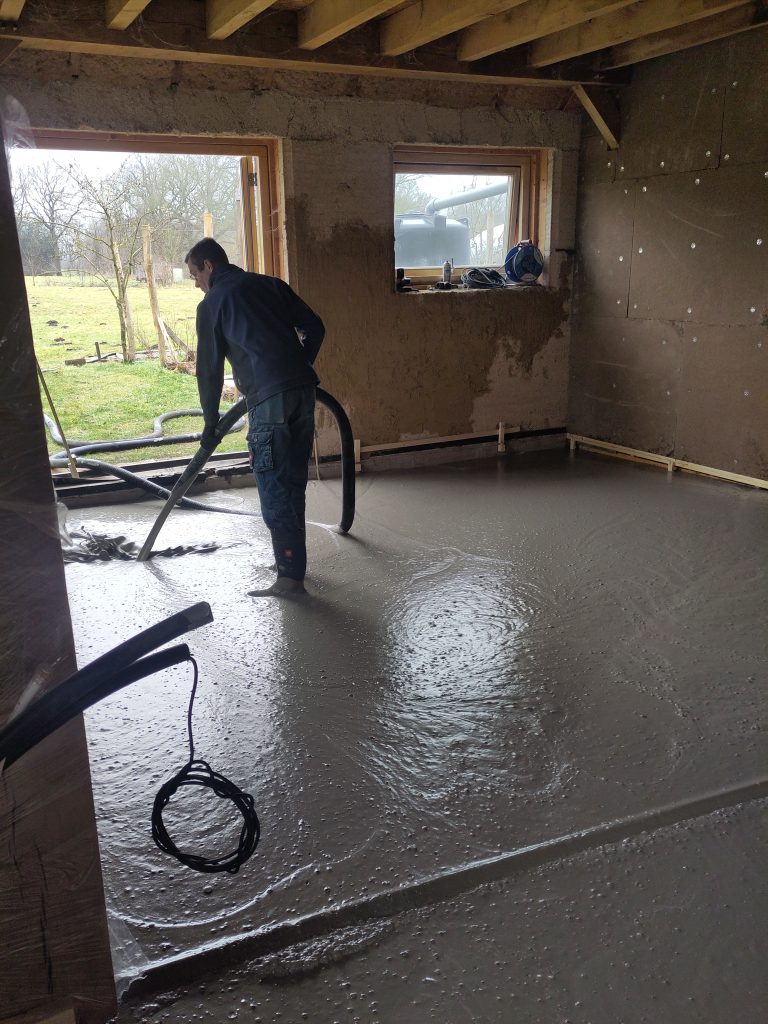

Met een uur vertraging kwam de tweede wagen aan. Toen kon het schuimbeton al niet meer vlakgetrokken worden, de aannemer kon er niet gaan inzakken na het storten. Niet heel erg, dus we maken het oppervlak wel weer glad met de volgende laag (gewapend) beton. Voor de stevigheid maakt het niet uit en de isolatiewaarde van onze vloeropbouw is toch al gigantisch.

Hiermee is de fundering nog niet af. Er moet nog een laag gewapend beton op, en rondom komt nog een iets hoger liggende rand. Dat betekent nog twee bezoeken van de betonauto en nog een hoop gepuzzel met bewapening en bekisting de komende weken.

Kaas en wachten

Eindelijk ging het regenen. Dat was hard nodig voor de grond. Alleen betekende het, dat het storten van de tweede laag schuimbeton moest worden uitgesteld. Dat kan namelijk niet als het regent: dan tikken de regendruppels de schuimbelletjes kapot en heb je dus geen schuimbeton meer.

Op zich was ik erg blij met de regen. Het land is namelijk nog steeds kurkdroog. Het is zoeken naar goede plekken voor de hongerige schapen. om de twee dagen hebben ze het gras op en moet ik weer een nieuw weitje voor ze uitzetten. Ze geven nu allebei melk, dus ze hebben heel wat gras nodig.

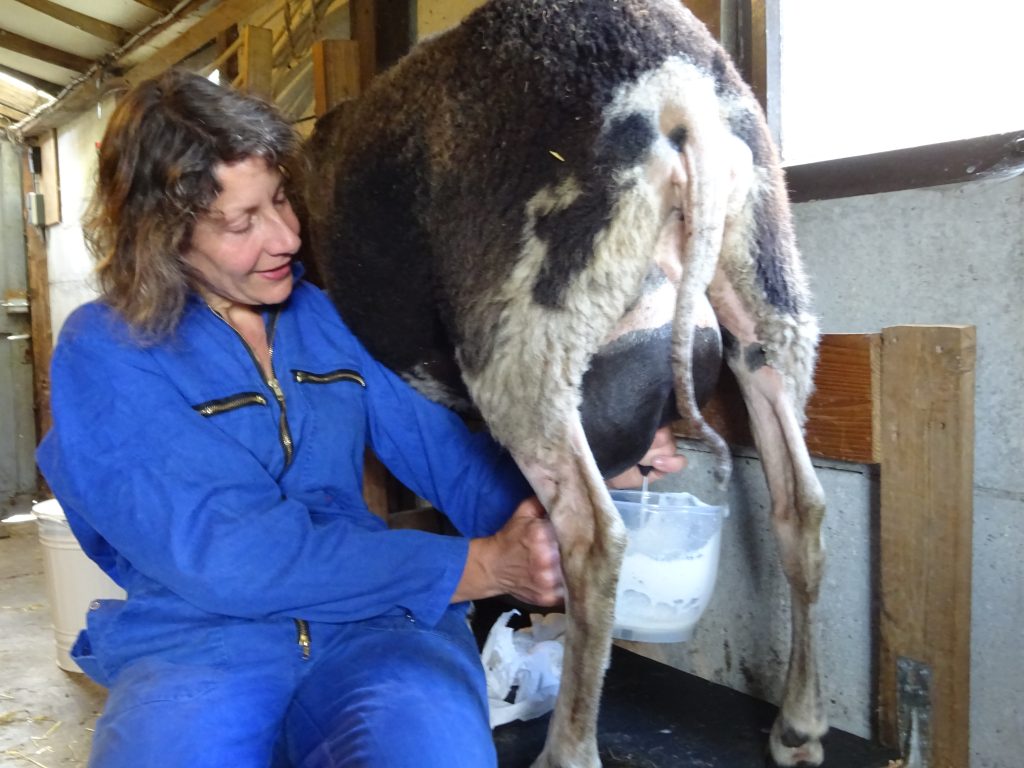

En dat is best veel melk. Meer dan we consumeren als melk of yoghurt. Ik ben daarom hard aan het experimenteren met  kaasmaken. Vijf jaar geleden heb ik wel geleerd om kaas te maken, maar dat was in professionele kaasmakerijen, eerst van geitenboerderij de Grote Stroe en later op kaasboerderij de Kopermolen. Daar verkaasden we 1500 liter (koe)melk tegelijk. Dat is toch anders dan improviseren met 3,5 liter schapenmelk in een stacaravankeukentje.

Mijn grootste pan gebruik ik om de melk te laten stremmen; de één na grootste zit overvol met kokend water en al het andere materiaal.

Kaasmaken is een proces waar bacteriën bij komen kijken. Je moet uiterst hygiënisch werken om te zorgen dat wel de goede bacteriën in de melk komen, maar geen andere. In een professionele kaasmakerij gebruik je daarom onvermijdelijk best veel chloor. Maar daar kan ons helofytenfilter niet tegen. Ik kook daarom zoveel mogelijk materialen uit.

Kaasje na het persen (in de vorm) en ricotta die ik nog van de wei gemaakt heb in het vergiet

En een gecontroleerde rijpingsruimte met klimaatbeheersing hebben we al helemaal niet: de caravan is gewoon ongeveer de buitentemperatuur. Die is de afgelopen weken tussen de 35 en de 5 graden C geweest… het was dan ook een grote verrassing dat het eerste harde ‘Goudse’ kaasje na drie weken rijpen zowaar een smakelijk kaasje opleverde. Eens  zien of me dat een tweede keer lukt.

Ik probeer ook een goed recept te vinden voor een zachte schapenkaas, maar dat is nog niet gelukt. Nou ja, recepten genoeg (de meeste voor geitenmelk) maar het resultaat is nog niet naar mijn zin. Verder experimenteren dus. Gelukkig zijn er allerlei leuke Facebookgroepen die met me meedenken.

Intussen staat de koelkast vol met potjes en pannetjes melk, uitlekkende zachte kaasjes, ricotta, yoghurt en kefir, staan op ieder beschikbaar oppervlak kaasjes in verschillende stadia van rijping  en zit de wasmand vol met gebruikte stukjes kaasdoek. Hoe landelijk !

Schuimbeton 1

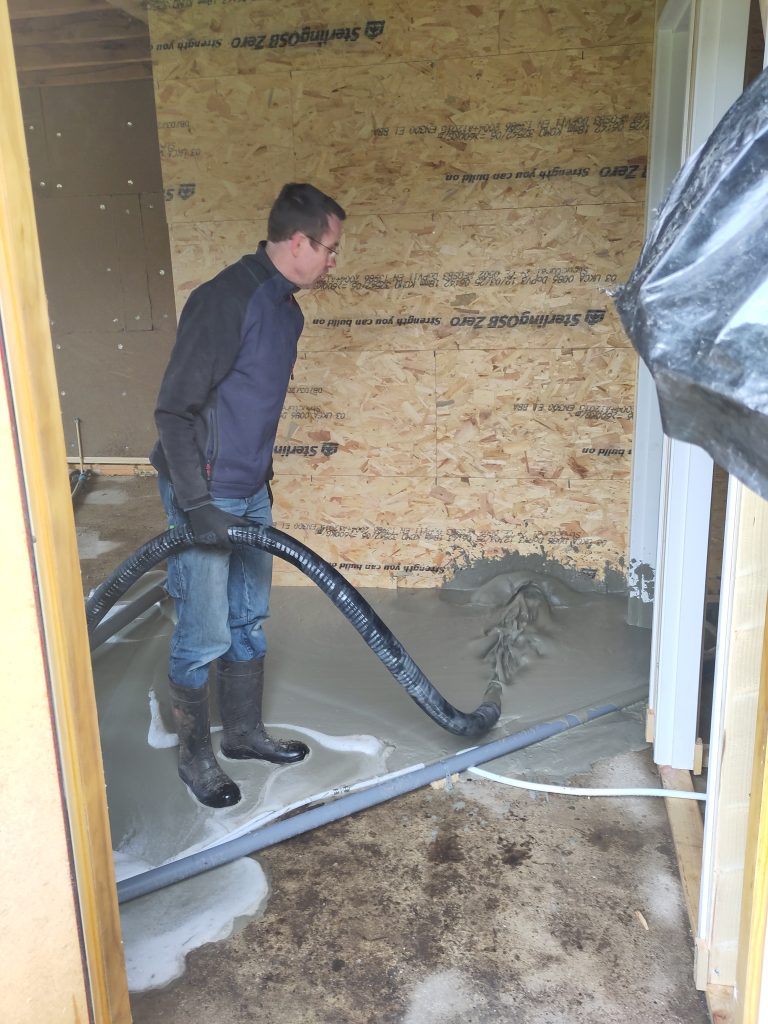

En daar was dan de betonwagen voor de eerste lading schuimbeton! Het is inderdaad blubberig spetterspul.  Gelukkig bleven alle leidingen liggen waar ze liggen moeten.

Het schuimbeton komt er in twee lagen op. De hoeveelheid is namelijk te groot om in één keer te storten. Wij hadden van de blog van Peter en Marleen begrepen dat het juist in één keer moest, maar blijkbaar heeft iedere schuimbetonboer daar zijn eigen regels bij. We konden kiezen tussen een horizontale of een verticale naad. Voor de isolatie en de stevigheid schijnt het niet uit te maken.

Dan maar liever een horizontale scheiding. Anders hadden we halverwege het gat weer een bekisting moeten maken en die op de één of andere manier moeten verankeren zonder gaatjes in het plastic te maken. Een horizontale bovenkant ontstaat vanzelf.

Bovendien is dit wel handig: de buizen voor elektra en glasvezel kunnen nu mooi tussen de lagen in gelegd. Komen die ook vanzelf op de goede hoogte.

Komende woensdag (als het weer meezit) de volgende laag schuimbeton. Daarna komt nog een laag gewapend beton (waarvoor we dus de wapening en de bekisting zelf plaatsen). En daarna nog een rand gewapend beton rondom (idem), waarop de muren komen. Dan wordt het gebint geplaatst en  gaan we het dak maken. Het is allemaal erg spannend.

Pret met pvc

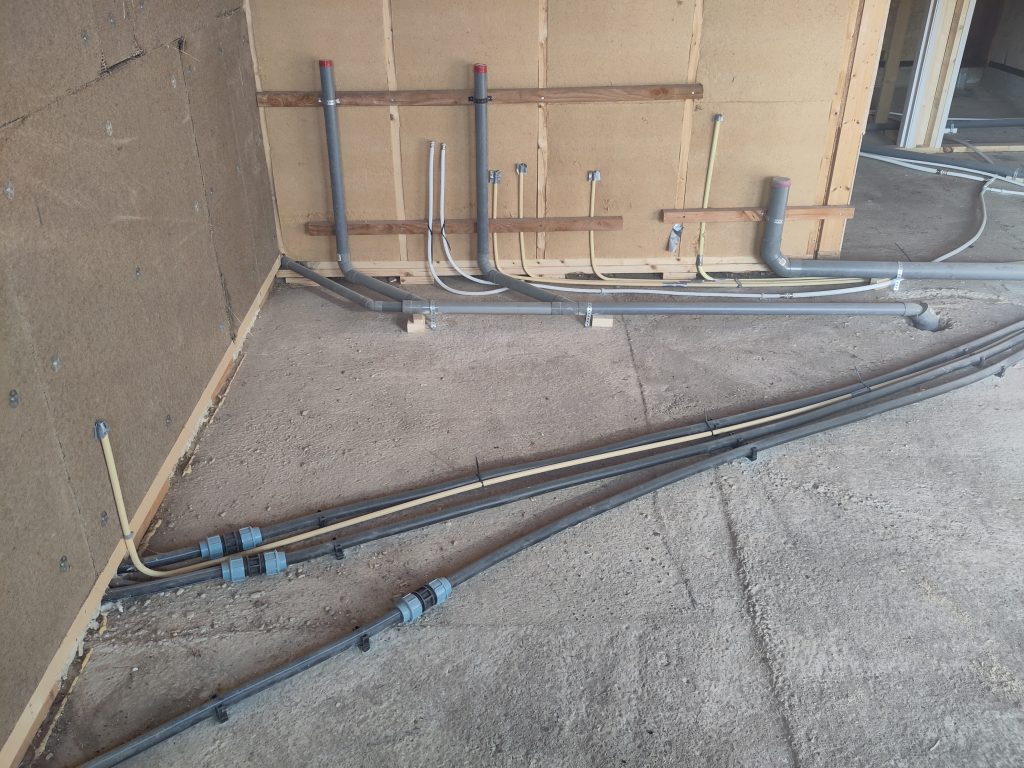

Nadat we besloten hadden hoe de plattegrond precies moest worden, moesten de leidingen geplaatst worden die in de onderste laag schuimbeton komen. Dat zijn er best veel:

  • aansluiting voor de waterleiding (moet 1 m onder maaiveld het huis uitkomen en precies in het juiste gat van de meterkast omhoog komen);
  • waterafvoer vanuit de keuken;
  • waterafvoer vanuit de bijkeuken;
  • waterafvoer vanuit badkamer en toilet;
  • luchttoevoer voor de kachel (die mag geen zuurstof aan de kamer onttrekken);
  • luchttoevoer / ventilatie voor de kelder;
  • waterafvoer vanuit de schuur.

Daarbij geldt dat

  • de buizen waarop de wc-potten worden geplaatst exact op de juiste plek omhoog moeten komen;
  • alle rioolbuizen een verval moeten hebben tussen de 1 cm per meter en 1 cm per 5 meter (Dat luistert heel nauw. Te weinig verval en het water wordt niet afgevoerd. Teveel verval is ook niet goed: dan loopt het water weg, maar blijft het vaste vuil liggen…) ;
  • alle buizen waardoor lucht wordt aangevoerd iets moeten aflopen naar buiten, zodat eventueel (condens)vocht niet het huis in loopt.

Eerst moest het hele gat en de kelder ingepakt worden in folie. Het folie moet voorkómen dat de grond water aan het uithardende schuimbeton onttrekt en dat het schuimbeton zomaar wegloopt. Schuimbeton schijnt namelijk erg vloeibaar te zijn, een soort milkshake, hebben we begrepen.  Er mag dus geen enkel gaatje in zitten! Heel zorgvuldig afplakken dus…

Lars en Ainhoa kwamen precies op het goede  moment aanwaaien uit Spanje om te helpen met het plastic. Ainhoa heeft ook nog met de verschillende kleuren zand wat kunstwerken onder onze toekomstige vloer gemaakt. Voer voor toekomstige archeologen?

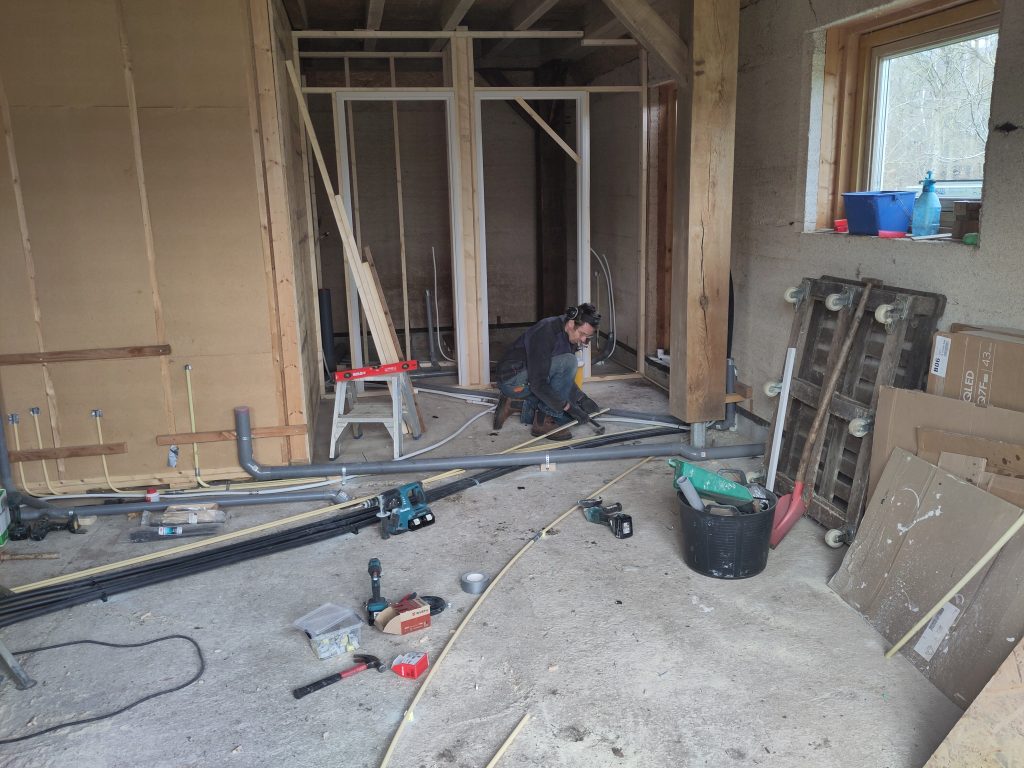

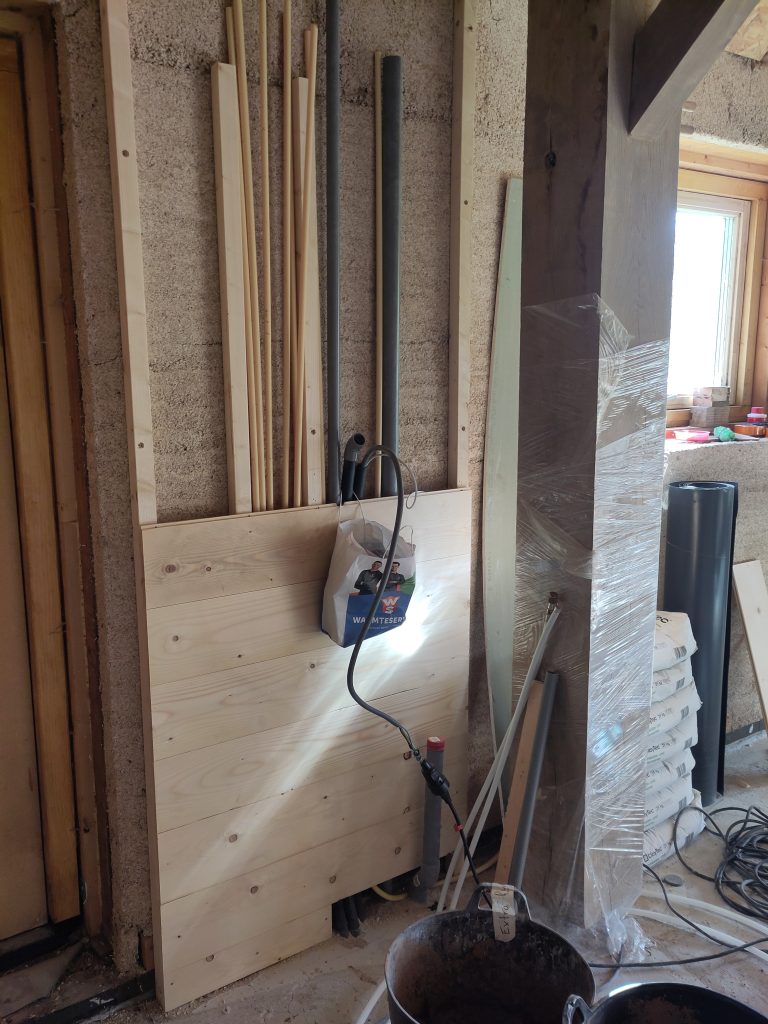

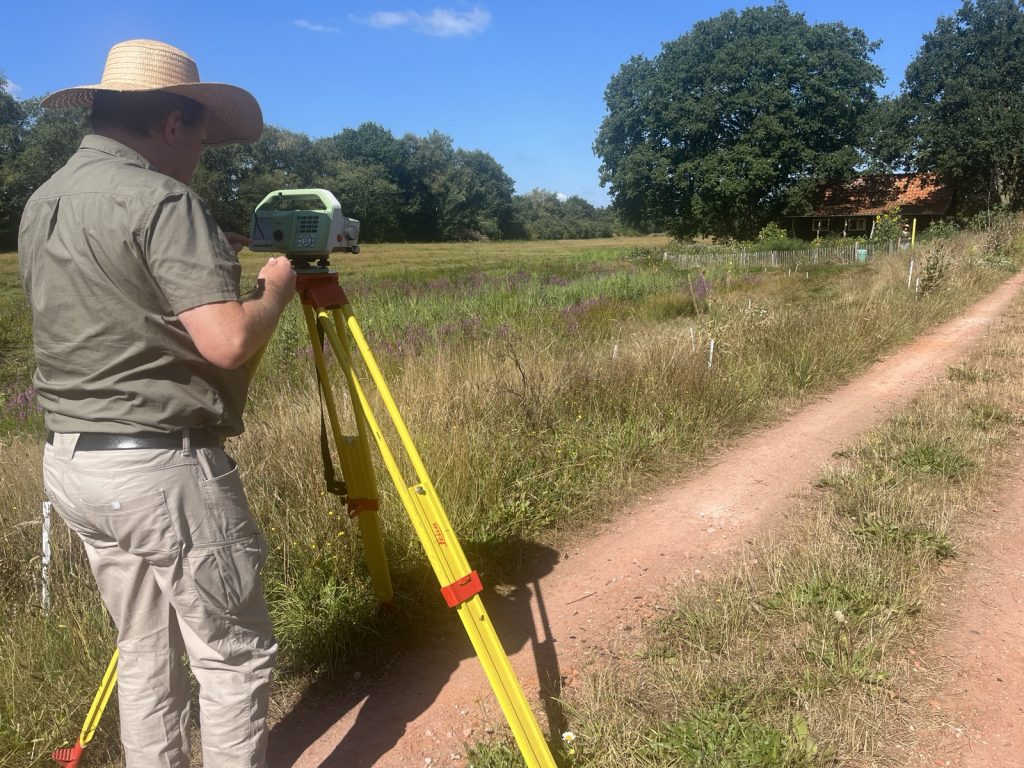

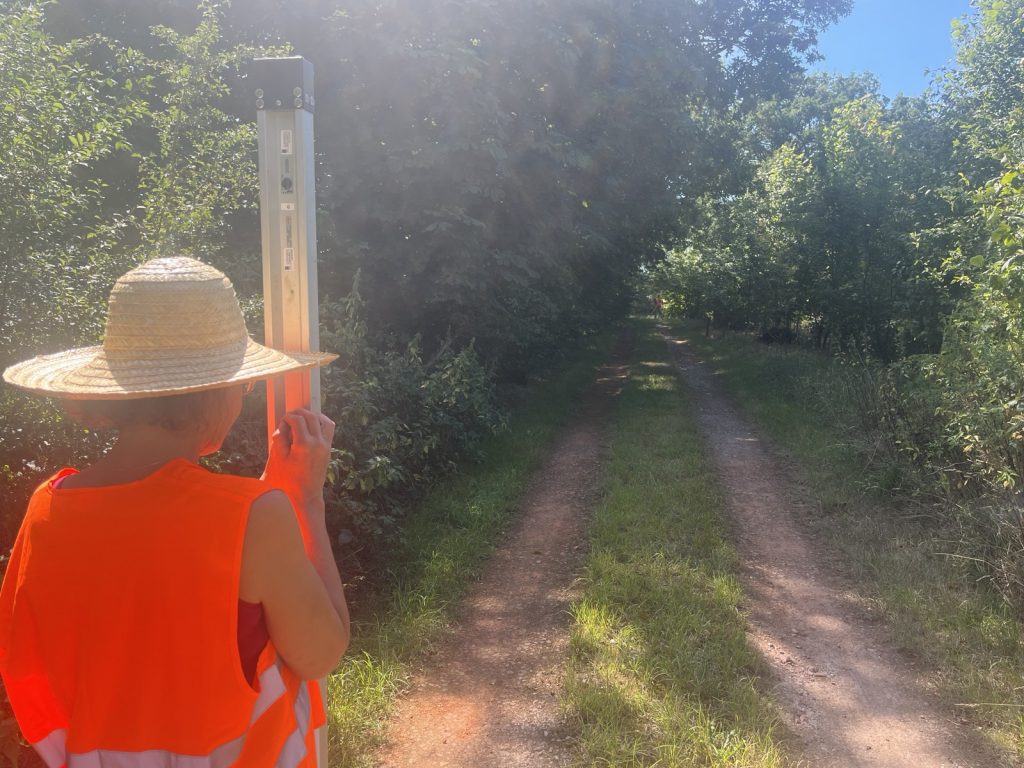

Daarna moesten we een manier verzinnen om alle locaties van buizen te relateren aan de kelder (want die is ons uitgangspunt). Door metseltouwtjes te spannen langs de bovenkant van de kelderwanden konden we een soort meetsysteem-in-de-lucht uitzetten.

En dan moesten we ook nog een manier bedenken om       de buizen straks exact op de juiste plek en in de juiste positie te houden als het schuimbeton er omheen wordt gestort. Ze mogen niet van hun plek spoelen door de ‘milkshake’ en ze mogen natuurlijk ook niet gaan opdrijven!

Na een week passen, meten, vloeken, verplaatsen, doorbuigende pijpen ondersteunen, opnieuw meten, opnieuw vloeken, stoeptegels aanbrengen, stoeptegels verplaatsen (gaatjes in het plastic trekken – gaatjes dichtplakken), opnieuw meten etcetera, hopen we dat alles nu foolproof ligt.

De waterleiding aanvoer ingegraven, op de juiste plek waterpas gesteld en  het folie waterdicht rondom afgeplakt. De rioolbuizen onder het juiste afschot en vastgezet met beugels op zware stoeptegels. De pijpen waar de wc op moet komen exact loodrecht gesteld en hopelijk voldoende verankerd met stapeltjes stoeptegels. De uiteinden van de pijpen met blokjes verankerd aan de bekisting.  De buizen zelf met water gevuld tegen het opdrijven. En de rioolpijpen helemaal doorlopend over de volle breedte van het huis, zodat we bij een eventuele verstopping ze ook vanaf de andere kant kunnen bereiken en doorspoelen / -blazen.

Het zijn het soort zaken waar je je van tevoren niet realiseert hoeveel denkwerk erin gaat zitten.  Maar beter nu wat extra denkwerk, dan een fout maken en die vervolgens in schuimbeton gieten…

Het kwam net niet af vóór de vrijdag. Dus moet het nu een weekje liggen: volgende week vrijdag wordt het schuimbeton gestort, als het weer meewerkt. Kunnen we het nog honderd keer nameten, paranoïde als we inmiddels zijn geworden.

Zomerlammetje

Afgelopen week viel mij ineens op, dat Babette een uier begon te ontwikkelen. Het zou toch niet…?

Schapen worden bronstig in de herfst, bij afnemende daglengte. Ik heb vorig jaar Arie pas op 8 december bij de dames gezet. Dat was dus knap laat, twee weken voor de kortste dag. Maar Nel kreeg keurig vijf maanden later lammetjes. Babette niet.

Omdat ik hoopte dat Arie meteen had gedaan wat-ie moest doen had ik ze gezellig bij elkaar laten lopen tot begin juni.En blijkbaar heeft hij dan begin maart toch nog een stoeipartijtje met Babette gehad. Want die begon er ineens indrukwekkend drachtig uit te zien.

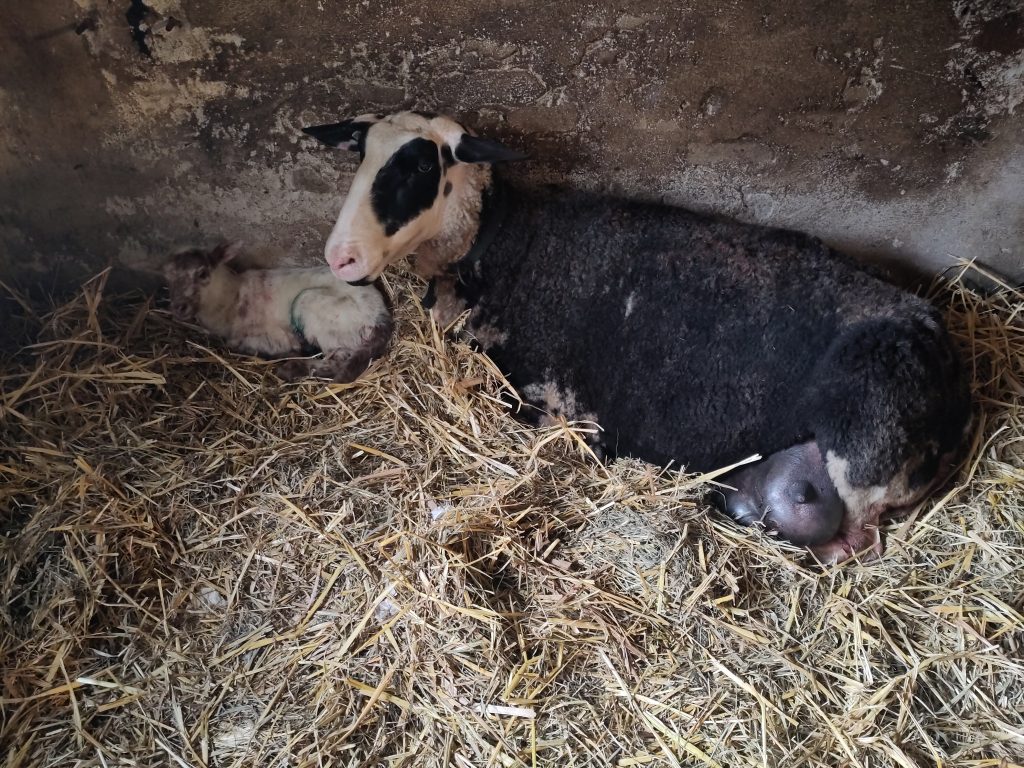

En ja hoor. Vanmorgen vóór het ontbijt nog niets – en toen ik na het ontbijt terug kwam om nog even te controleren was er een lammetje. Weer een ooitje. Bij dat ene lammetje bleef het ook.

Het is een mooi sterk meisje, dat binnen een kwartier al in de benen was en op zoek ging naar de speen. Babette heeft haar keurig schoongelikt, maar aan het laten drinken moet ze nog even wennen.

Dit lost in ieder geval één puzzeltje op: ik vroeg me af hoe ik het straks moet doen met het jonge ooitje van Nel. Want de grote ooien wilde ik in november weer bij Arie zetten, maar het is niet de bedoeling dat Arie dan meteen ook zijn dochter dekt. Dus dan zou dat jonge ooitje in haar eentje in een wei staan. (Haar broertje zal tegen die tijd ‘op skivakantie’ gaan – naar de vriezer dus. Tenzij iemand nog een dekrammetje wil. Iemand?) En een schaap alleen, dat is niks. Het zijn kuddedieren. Eigenlijk is het ook waanzin om schapen te houden in zulke kleine aantallen.

Maar dat is nu geregeld: het jonge ooitje kan Babette en haar kind straks mooi gezelschap houden, terwijl moeder Nel (hopelijk) een herfstromance met Arie beleeft. En daarna moet Arie op skivakantie – of naar een ander adres als dekram. Want herfst 2020 zijn zijn twee dochters aan de beurt. Maar zover is het nog niet.

Vooralsnog is het weer even opletten of ze voldoende te drinken krijgt. Ik ben dus weer met flesjes in de weer. In ieder geval is een warmtelamp niet nodig bij een augustuslammetje!

Waterballet

Vorig jaar hebben we om verschillende redenen de werkplaats gebouwd:

  • om een droge plek te hebben voor gereedschap en opslag;
  • om een droge en goed geïsoleerde werkplaats en kantoor te hebben;
  • als proefproject voor het bouwen van het huis.

Dat laatste is belangrijk, dat bleek vanmorgen maar weer.

Gisteren heeft Joris iets veranderd aan de waterleiding in de werkplaats. En vanmorgen stond de halve vloer blank. Het bleek dat in een bepaald koppelstuk een rubber ring ontbrak.

Joris kwam er achter toen hij om 05.30 wilde wegrijden. Dus wij lagen voor dag en dauw op onze knieën het water op te dweilen van een modderige  werkplaatsvloer die vol zaagsel lag.

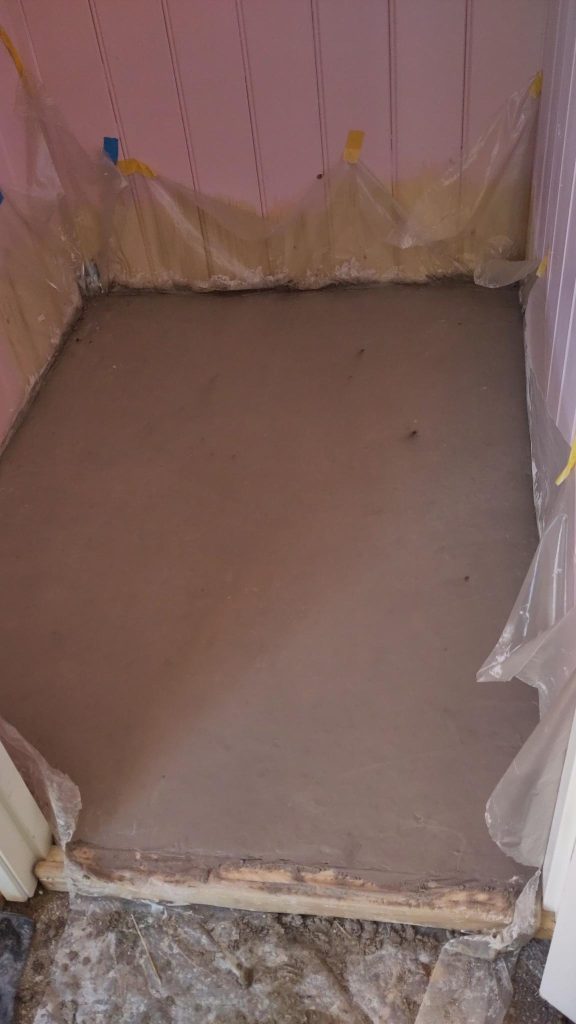

Nu, na een paar uur, is de vloer redelijk opgedroogd. Maar in de tijd dat het water op de vloer heeft gestaan is het wel in de wanden getrokken, van leem en houtvezelplaat en mogelijk ook in het hout en de vlaswol daarachter. Dat gaat wel even duren voor die droog zijn.

Leermomentje: ik twijfelde nog over de vloerafwerking in het nieuwe huis. Hout is mooi en warm, tegels of steen zijn praktisch (zeker met huisdieren en als je in en uit loopt zoals wij). Nu is wat mij betreft het besluit rond: zoveel mogelijk tegels of steen, mèt een plint in hetzelfde materiaal en waterdichte mortel. Ik moet er niet aan denken dat er bij een vergelijkbaar ongelukje water de kalkhennep muren in trekt…

Plattegrondpuzzelen

Omdat we een “massieve” fundering maken (dus zonder kruipruimte, echt massief kan je dat schuimbeton natuurlijk niet noemen) moet daarin ook al een deel van de installaties gelegd. Riolering en waterleiding moet namelijk 1 m onder maaiveld de woning uitkomen (en het is wat lastig om dat achteraf dwars door een laag gewapend beton heen te leggen). We hadden de hoop dat je in de bovenste laag schuimbeton nog wel wat kon schuiven met leidingen. Maar de installateur drukte ons op het hart dat we de riolering (met name voor de toiletten) meteen op de juiste plek moeten aanleggen. Dat betekent dus, dat we de plattegrond nu meteen helemaal precies moeten uitwerken. Daar zaten nog wat zaken in “die we wel precies zouden bepalen in het werk”.

In de tekeningen van de architect  bleken namelijk wat fouten te zitten, waardoor de gebintconstructie helemaal niet mogelijk was. (Dat is dus niet opgemerkt door de constructeur en ook niet door de gemeente!) Joris heeft de afgelopen maanden vele sessies gehad met de gebintbouwer hoe we dat gingen oplossen. En daarbij bleek dan dat er net een gebintpaal in de keuken kwam te staan op de enige plaats waar de koelkast zou passen, waardoor de koelkast voor het keukenraam zou schuiven. Of middenin de deuropening tussen keuken en bijkeuken, tenzij je die deuropening zou verplaatsen, maar dan zou de antieke kast niet meer passen en er ook geen plek meer zijn voor de meterkast. Kortom, een hele puzzel.

Intussen was ik toch maar eens de meubels op schaal in de plattegrond gaan tekenen. En daarbij bleek dat er helemaal geen handige indeling mogelijk was voor de woonkamer. Ofwel de meubels stonden vóór het raam, ofwel de piano of boekenkast paste helemaal nergens, ofwel de looplijn van hal naar keuken liep dwars door de zithoek heen, wat niet comfortabel voelt. En van ons oorspronkelijke idee dat er vanuit zowel woonkamer als woonkeuken mooie zichtlijnen over het landgoed zouden lopen is al helemaal weinig overgebleven. En in de slaapkamer kon je nauwelijks aan de voeteneind-kant van het bed langs lopen, terwijl dat een doorlooproute is.

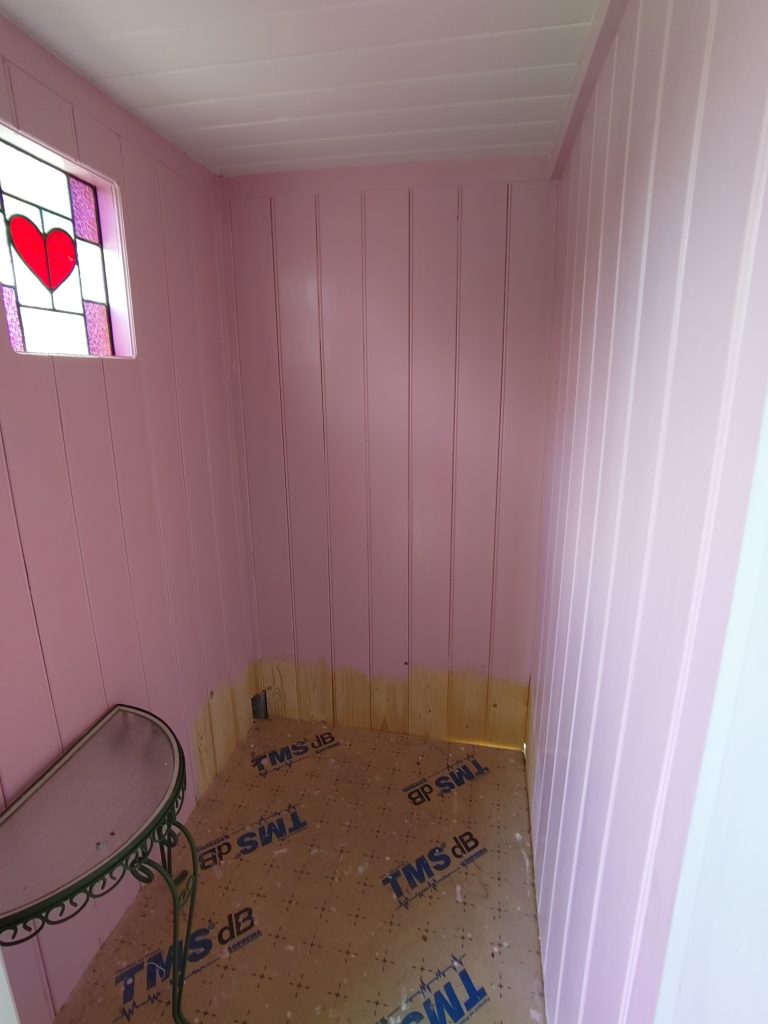

Dus zijn we toch weer gaan schuiven: de wc de badkamer in, waardoor de woonkamerdeur verplaatst kan worden en de looplijn niet meer dwars door de zithoek hoeft. Dat maakt de woonkamer een heel stuk benutbaarder maar  de douche moet een andere plaats krijgen. Logisch is in de nis naast de wc, deels onder de trap. Maar het is de vraag of het dan nog lukt met een rechte trap. Mogelijk moet er toch een kwartronde trap in (minder ruimtebeslag in de hal), anders komt ofwel de trap vóór de slaapkamerdeur ofwel moet je door je knieën om te douchen. Bovendien stoot je je knieën aan het bad als je de badkamer in komt.  Dat is op te lossen door de muur van de woonkamer en de keuken niet in één lijn te zetten, zodat de badkamer iets groter wordt (ten koste van de keuken). Doordat de hal nu langer is, kan hij ook iets smaller worden  (de kapstok komt dan onder de trap), waardoor de slaapkamer een paar dm meer ruimte krijgt. Etcetera.

Bij dat alles moet je ook met de kleinste details rekening houden: bijvoorbeeld de manier waarop de ramen in de muur geplaatst worden, de vensterbanken en plek voor gordijnen. In ons vorige huis hadden we met het laatste onvoldoende rekening gehouden, waardoor er aan één kant van het slaapkamerraam geen plek was voor een gordijn. Erg irritant. En in de werkplaats hebben we van oude vloerplanken mooi afgeronde vensterbanken gemaakt, iets breder dan de ramen. Dat oogt prachtig en willen we dus in het huis ook. Maar je moet er wel rekening mee houden dat er dan geen kast vlak naast het raam past. Zeker niet als je de muur vanaf het kozijn iets wilt laten teruglopen voor extra lichtinval.

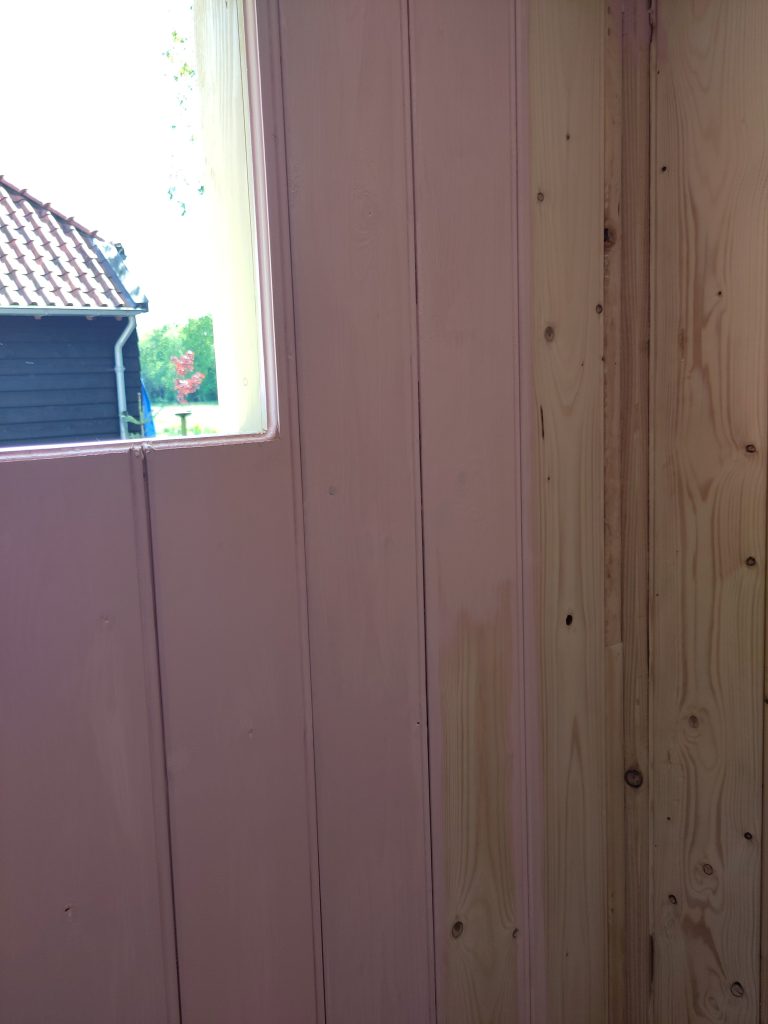

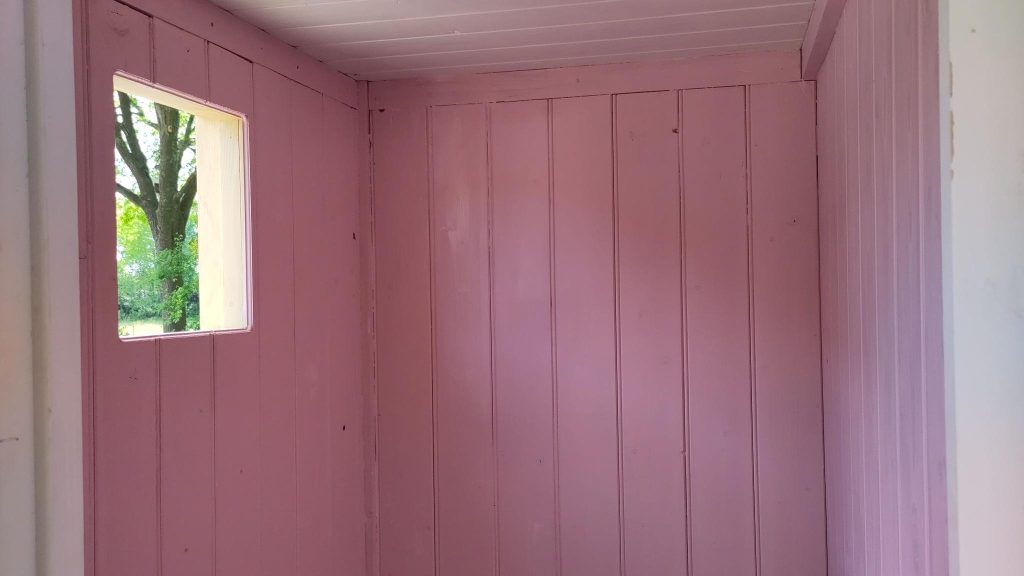

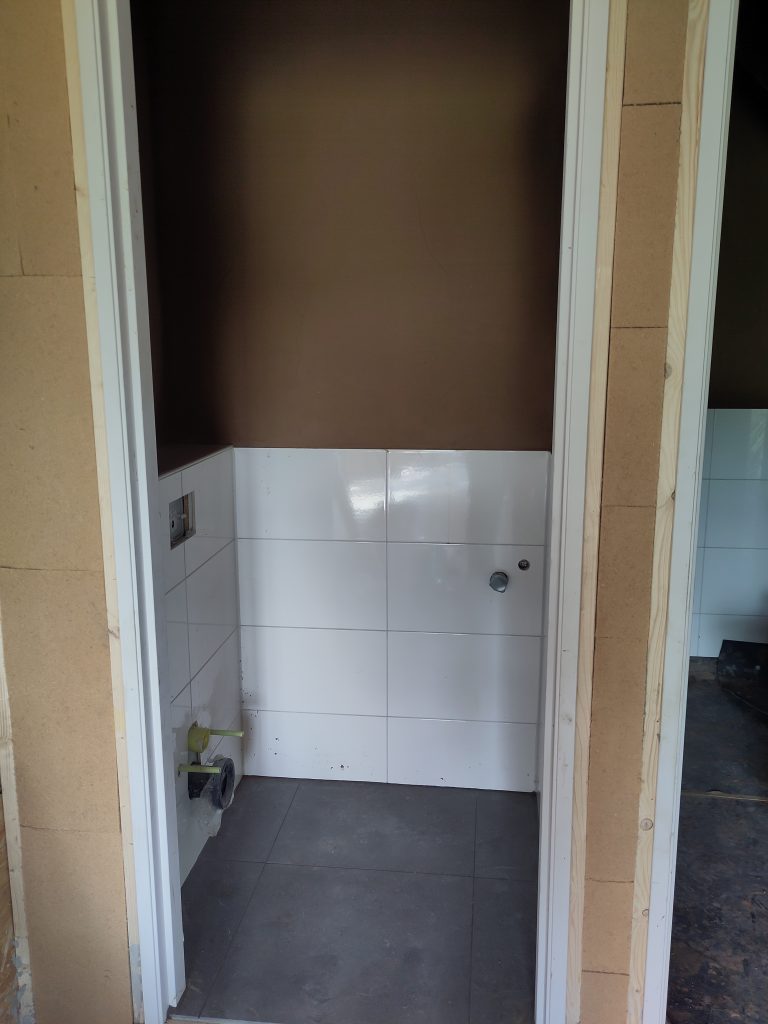

Onze vensterbanken in de werkplaats. In de woonkamer willen we ze nog iets dieper, en de zijkanten van de muur iets wijder laten uitlopen naar binnen toe (in het Engels heet zoiets een ‘splayed window’ maar ik weet niet hoe het in het Nederlands heet)
op de plattegrond leek dit kastje makkelijk in de hoek te passen…
… maar niet als je de vensterbank breder maakt dan het raam!

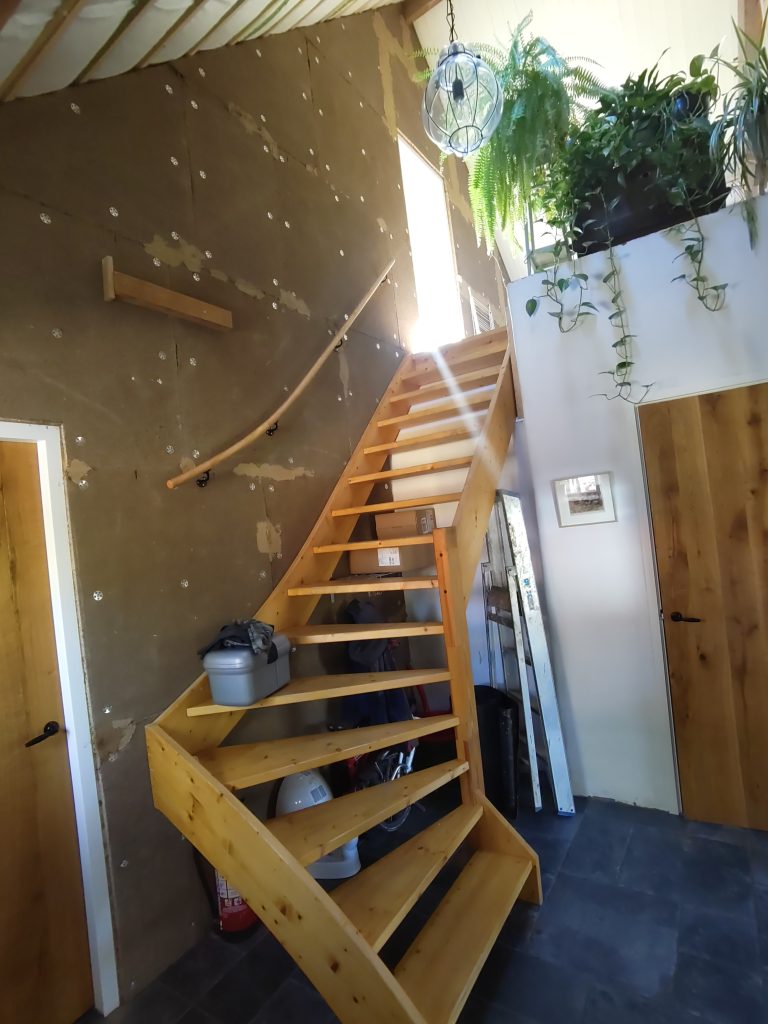

Gelukkig heeft Joris inmiddels Sketchup aardig in de vingers en daarmee kunnen we alles tot op de cm nauwkeurig tekenen, inclusief hoe steil de trap wordt en waar de belangrijkste balken van de constructie lopen. En dat alles om precies te weten wáár we een rioolbuis naar boven laten komen. Alles hangt met elkaar samen…
